[参考译文] DAC38RF82EVM:TI-JESD204-IP 和 DAC38RF82

Guru**** 2943350 points

Other Parts Discussed in Thread: DAC38RF82EVM, TI-JESD204-IP

请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。

https://e2e.ti.com/support/data-converters-group/data-converters/f/data-converters-forum/1612318/dac38rf82evm-ti-jesd204-ip-and-dac38rf82

器件型号: DAC38RF82EVM
主题中讨论的其他器件: TI-JESD204-IP

你好。
我正在使用 DAC38RF82EVM 和 ZCU102 测试 DAC 输出。
ZCU102 上的 JESD204 接口使用 TI-JESD204-IP。

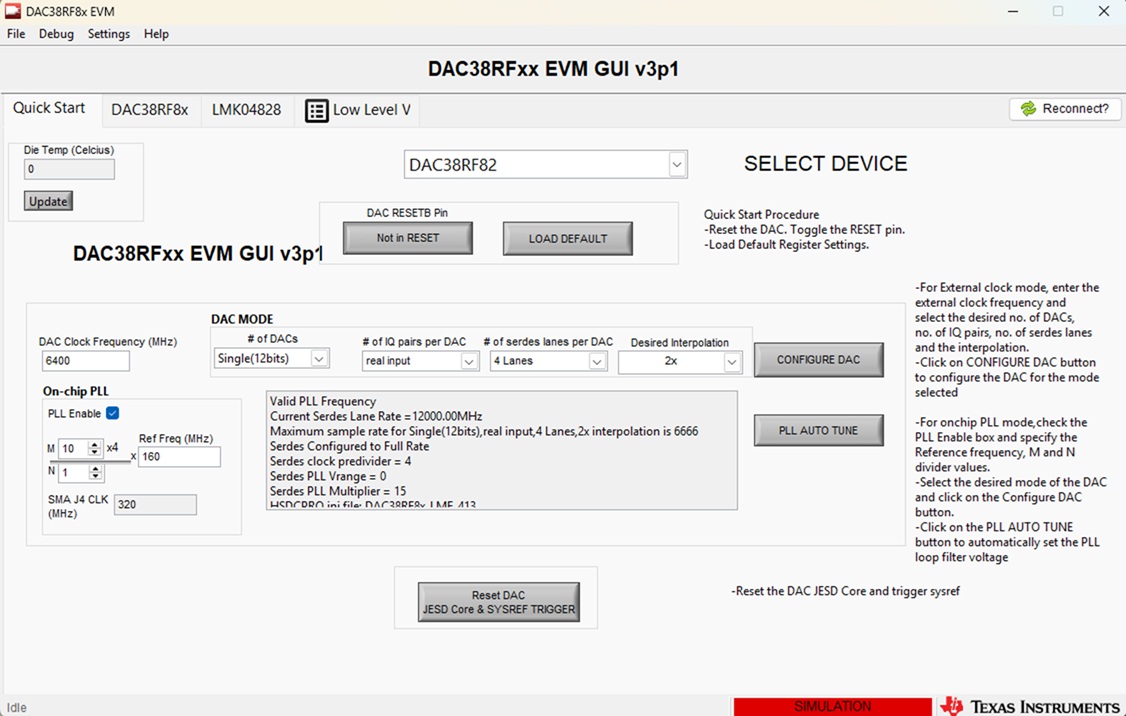

DAC38RFxx EVM GUI 设置如下。




我正在获得 DAC 的预期输出、但重置 FPGA 的 JESD204 IP 时、DAC 输出偶尔会保持为 0V、而且不会发生变化、大约每几个周期发生一次。

请参阅 TI204c-IP-Users-Guide 的第 8.6 章、按照以下过程取消重置 JESD204 IP。
1.将 MASTER_RESET_n 设置为‘0'、将 TX_SYNC_RESET 设置为‘1'。
2.将 MASTER_RESET_n 设置为‘1'并等待 QPLL0 锁定。
3.将 TX_SYNC_RESET 设置为‘0'。

我不会控制 SYNC 引脚。
除了释放 FPGA 复位之外、我还应该做什么?



感谢您的帮助。
