器件型号:BQ25790EVM
主题中讨论的其他器件:BQSTUDIOBQ25790

文件为"3618.Charger_2_00-bq25790_92.bqz"的 BQ25790EVM 是否与 BQStudio v1.3.101兼容? 如果我选择 BQ25790的下载文件、我将看到以下消息:



  • 请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。

    您好 Mopa、

    790/92的 BQZ 文件在 BQStudio 1.3.86的稳定版本中进行了测试。  我只需下载1.3.101 BQSTUDIO 测试版本、790/92的 BQZ 文件就会打开、没有错误。  BQZ 是否损坏?  我已附加 BQZ 文件。  如果仍有错误、我建议下载 BQSTUDIO 1.3.86。

    此致、

    Jeffe2e.ti.com/.../6403.Charger_5F00_2_5F00_00_2D00_bq25790_5F00_92.bqz

  • 请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。

    尊敬的 Jeff:

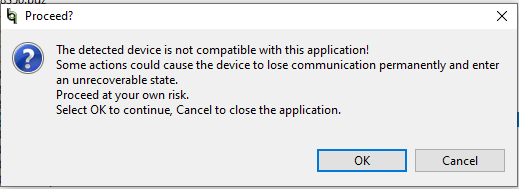

    感谢您的快速响应。 我已经使用 BQStudio 版本1.3.86和1.3.101测试了 BQZ-File、但没有成功。 完全卸载和重新安装也不起作用,并且仍然显示“Process?- Message”(进程?-消息)。

    应用程序是否存在其他依赖项? 我也在兼容模式下启动了 BQStudio。

    此致、

    Patrick

  • 请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。

    Patrick、

    这很奇怪。  没有其他客户看到过这种情况。  我要将其移至监测计论坛。  他们开发了 BQSTDUIO、可能会提供帮助。

    此致、

    Jeff

  • 请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。

    尊敬的 Jeff:

    现在我明白了。 我已将文件 6403.Charger_2_00-bq25790_92.bqz 重命名为 Charger_2_00-bq25790_92.bgz (开头没有数字)。

    此致、感谢您的帮助

    Patrick
