请注意,本文内容源自机器翻译,可能存在语法或其它翻译错误,仅供参考。如需获取准确内容,请参阅链接中的英语原文或自行翻译。
器件型号:TPS560430 大家好、
我的客户希望确定 TPS560430Y 的结温(2.1MHz)

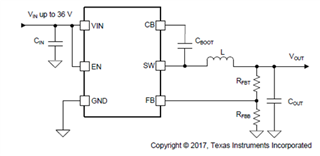

设计参数为:
- VIN = 20 - 30V
- Vout = 5V
- Iout = 0 - 0.6A
- TA = 0 - 60°C
- L = 4.7uH
- COUT = 10uF
- RFBT = 120k
- RFBB = 30k

问题:
- 如何计算结温?
- 应使用哪个热阻或参数?
- 如何计算 TPS560430Y 的损耗(包括开关损耗和导通损耗)?
谢谢、
奥比那。
